Marzo
2007 |
|
Lun 05 |

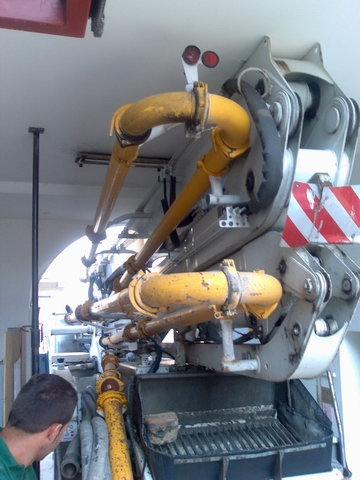

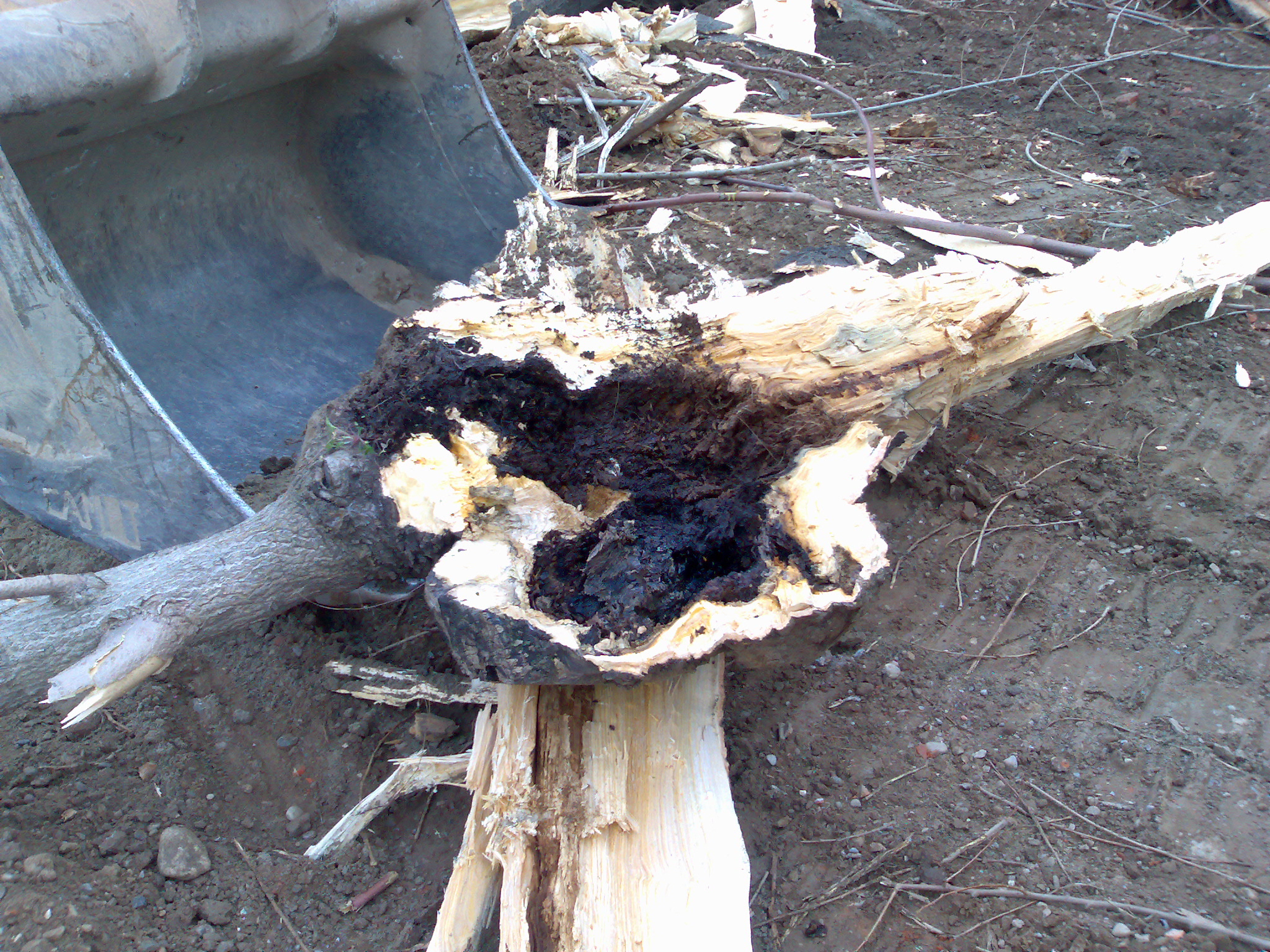

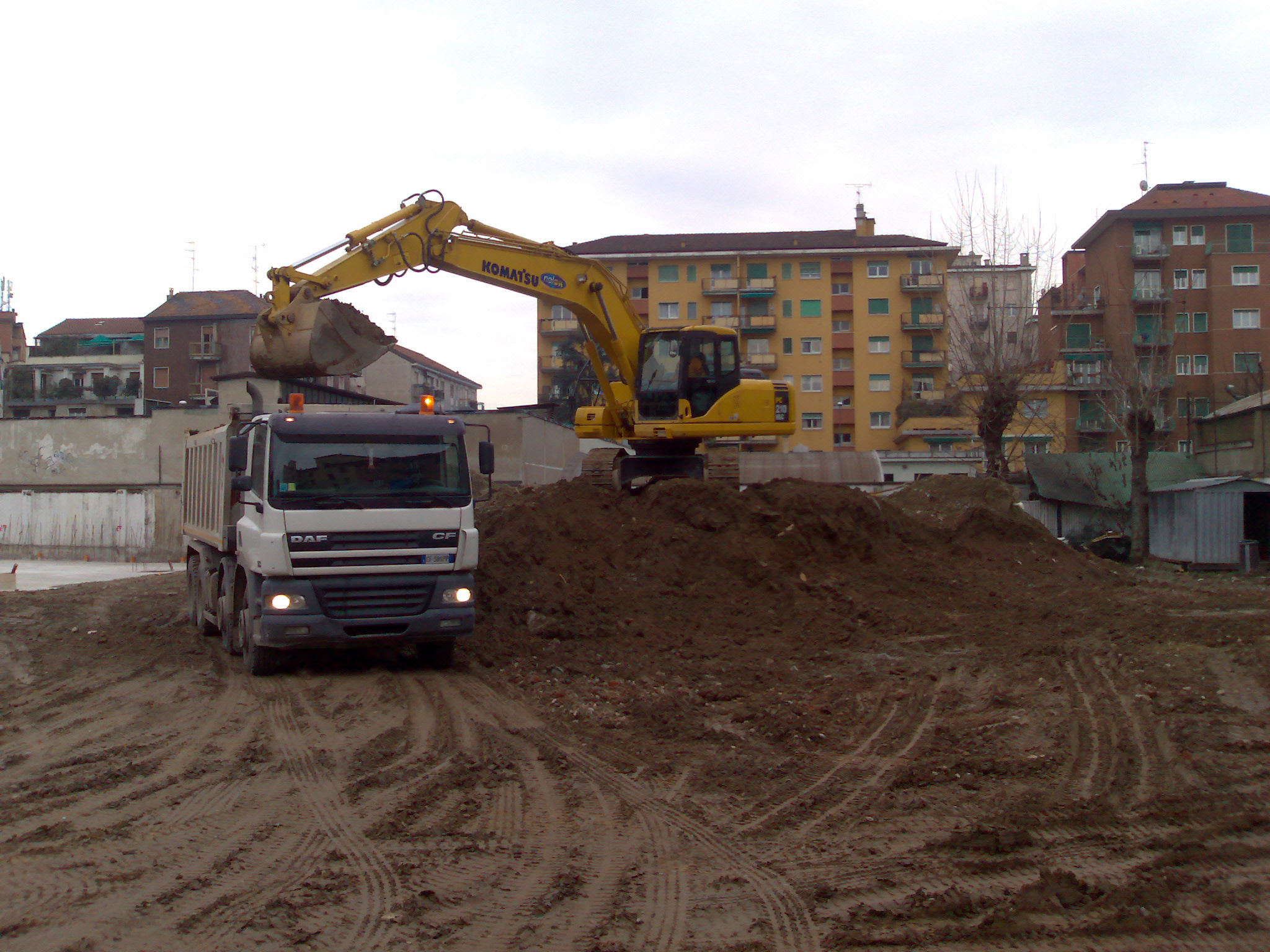

Vengono abbattute le ultime due
piante. Sono fragilissime: un solo appoggio della benna dell'escavatrice e
crollano immediatamente. Ma la sorpresa è quando le guardiamo a terra:
sono tutte marce all'interno... cosa sarebbe successo se fossero crollate
quando eravamo lì a giocare? Meglio non pensarci!Foto.

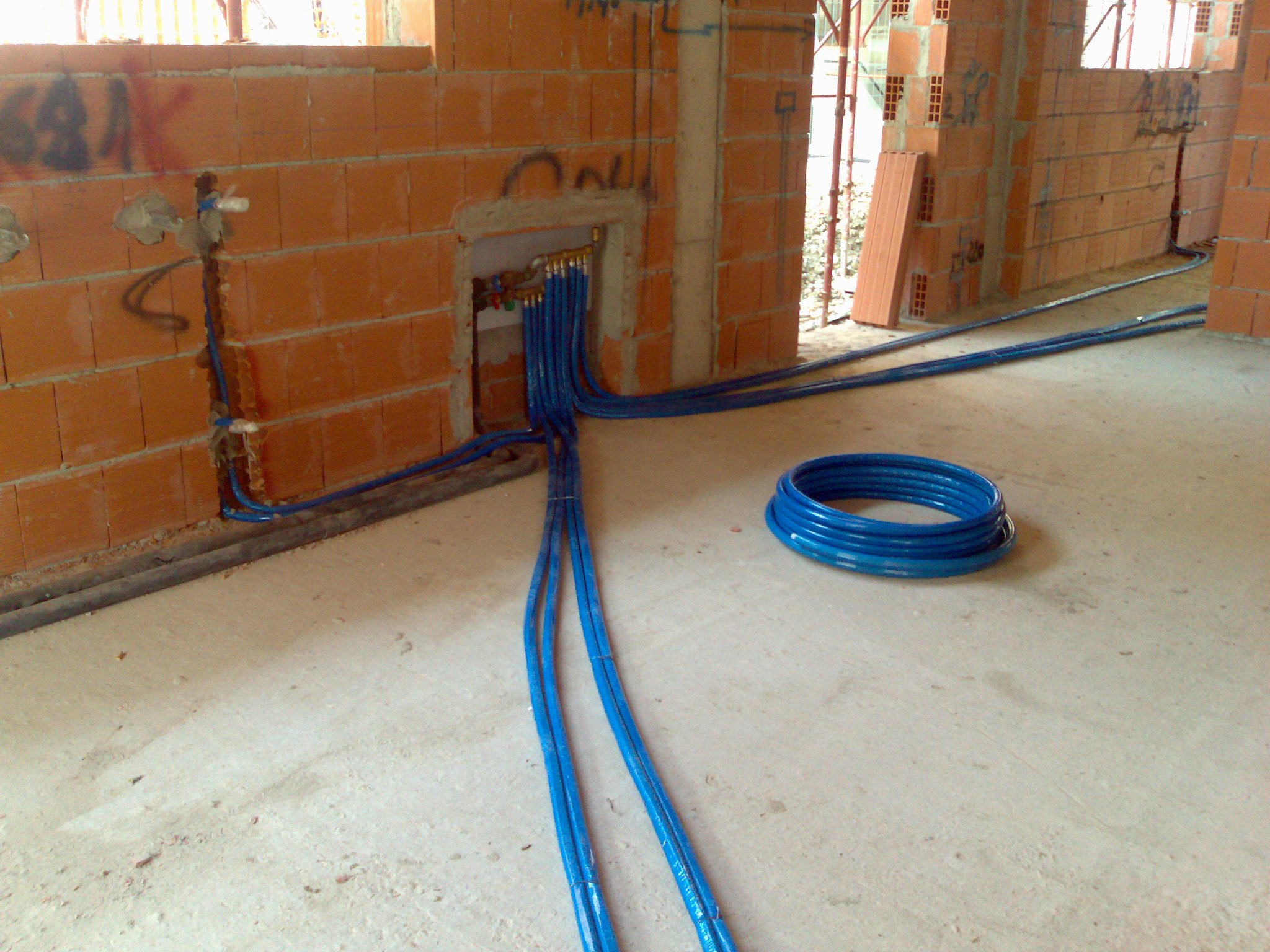

Nel contempo continua la posa dell'impianto di riscaldamento. Foto.
Viene abbattuto a che il muretto che sosteneva la rete di fondo campo, il
capanno attrezzi e il container del materiale delle feste. Dietro il
capanno troviamo di tutto: un vero immondezzaio puzzolente; indegno per un
luogo dove giocano i bambini! |
Febbraio
2007 |
|
Mar 27 |

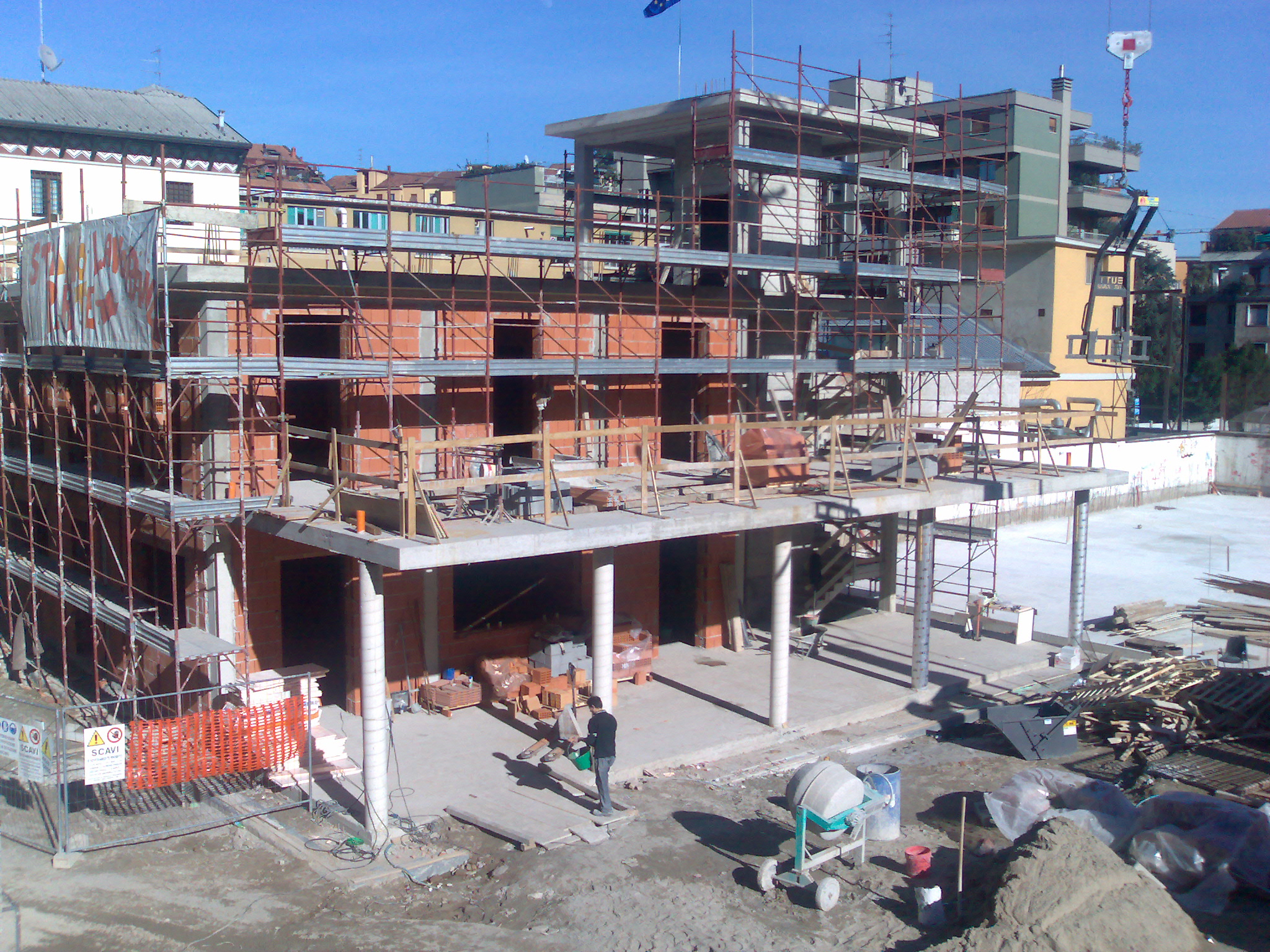

Sotto questo strano sole già

primaverile di febbraio, il nostro nuovo oratorio mostra già la sua
promettente bellezza. Foto.

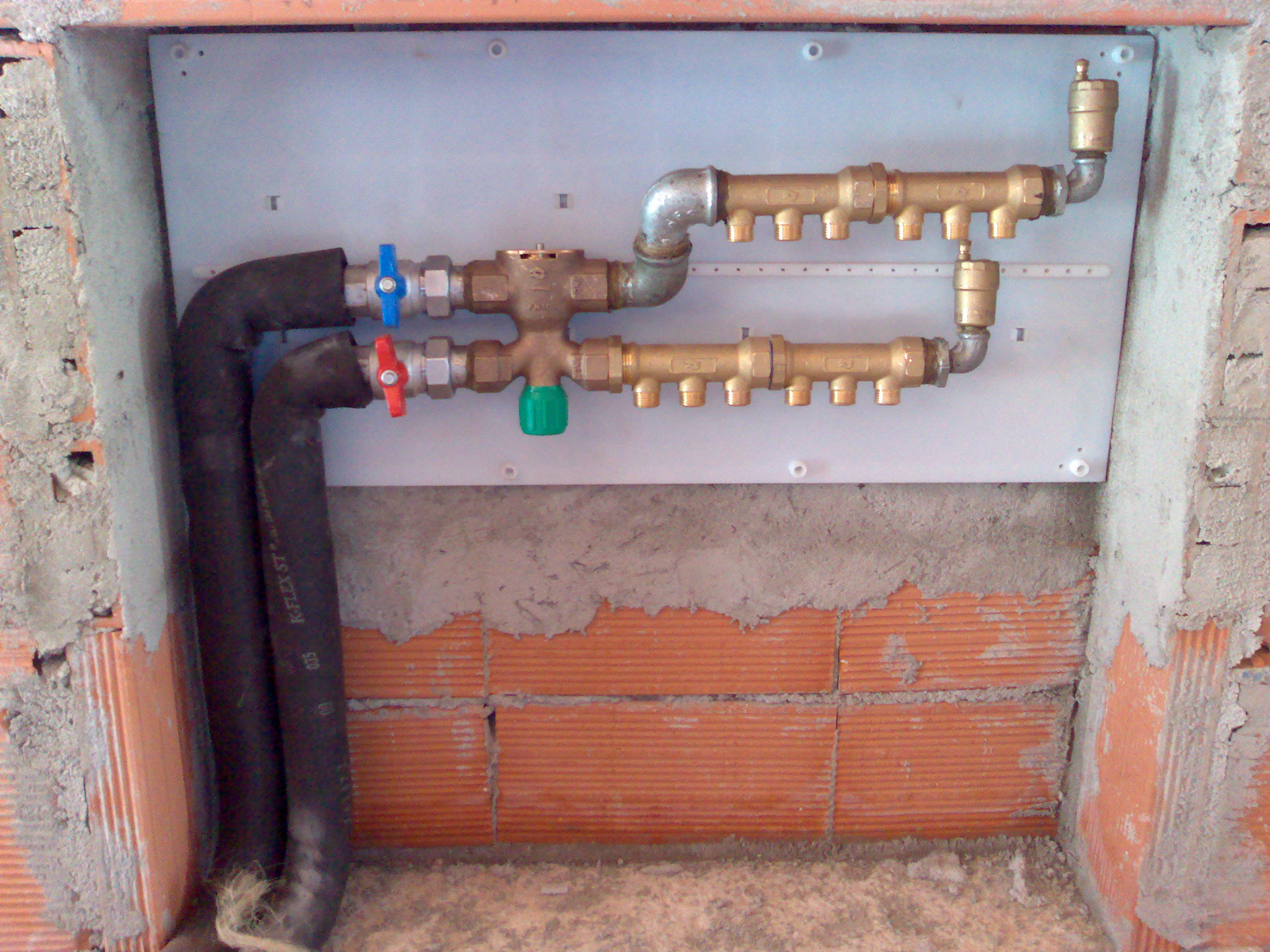

Vengono posati i circuiti dell'impianto di riscaldamento. Foto. |
Mar 26 |

Nel futuro campo di calcio si
porta via tutta la terra lì ammonticchiata. Tra poco si tracceranno le
quote di livello per determinare con esattezza dimensioni e posizione del
manto che ospiterà tante sfide calcistiche e non!Foto. |
Ven 16 |

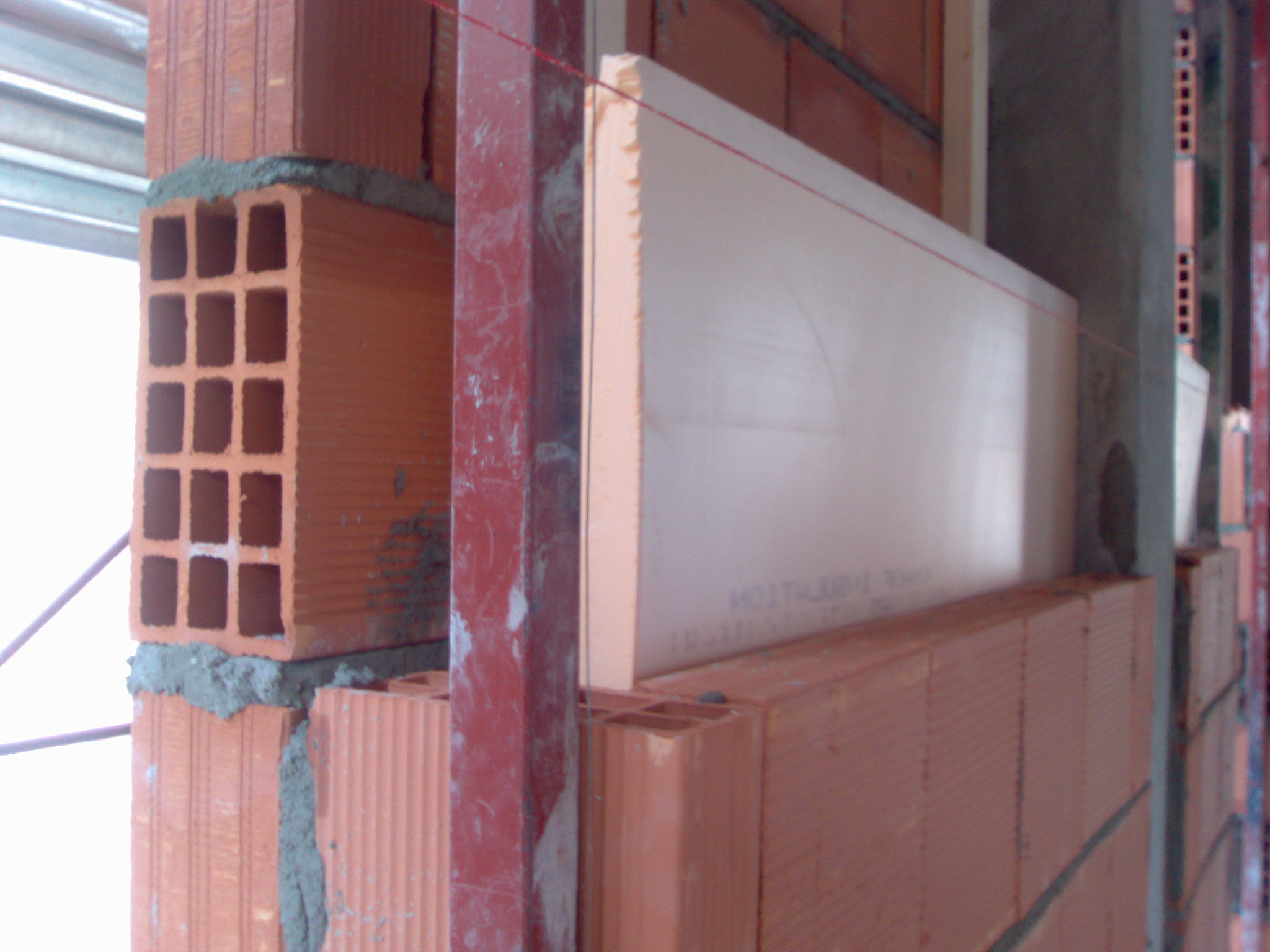

Si noti che i muri perimetrali
rispettano le normative contro la dispersione del calore. Uno strato
isolante infatti è posta tra il muro interno e quello esterno. Foto. |
Mer 14 |

Sorgono veloci i muri
Perimetrali del primo piano. Foto. |
Lun 12 |
Sorgono veloci i muri divisori
del piano terra. Foto. |
Ven 9 |
Si getta! Ecco il getto della
grande platea del cortile coperto. Un lavoro alacre: 27 camion di cemento!
Foto. |
Ven 2 |
Vengono controllate e

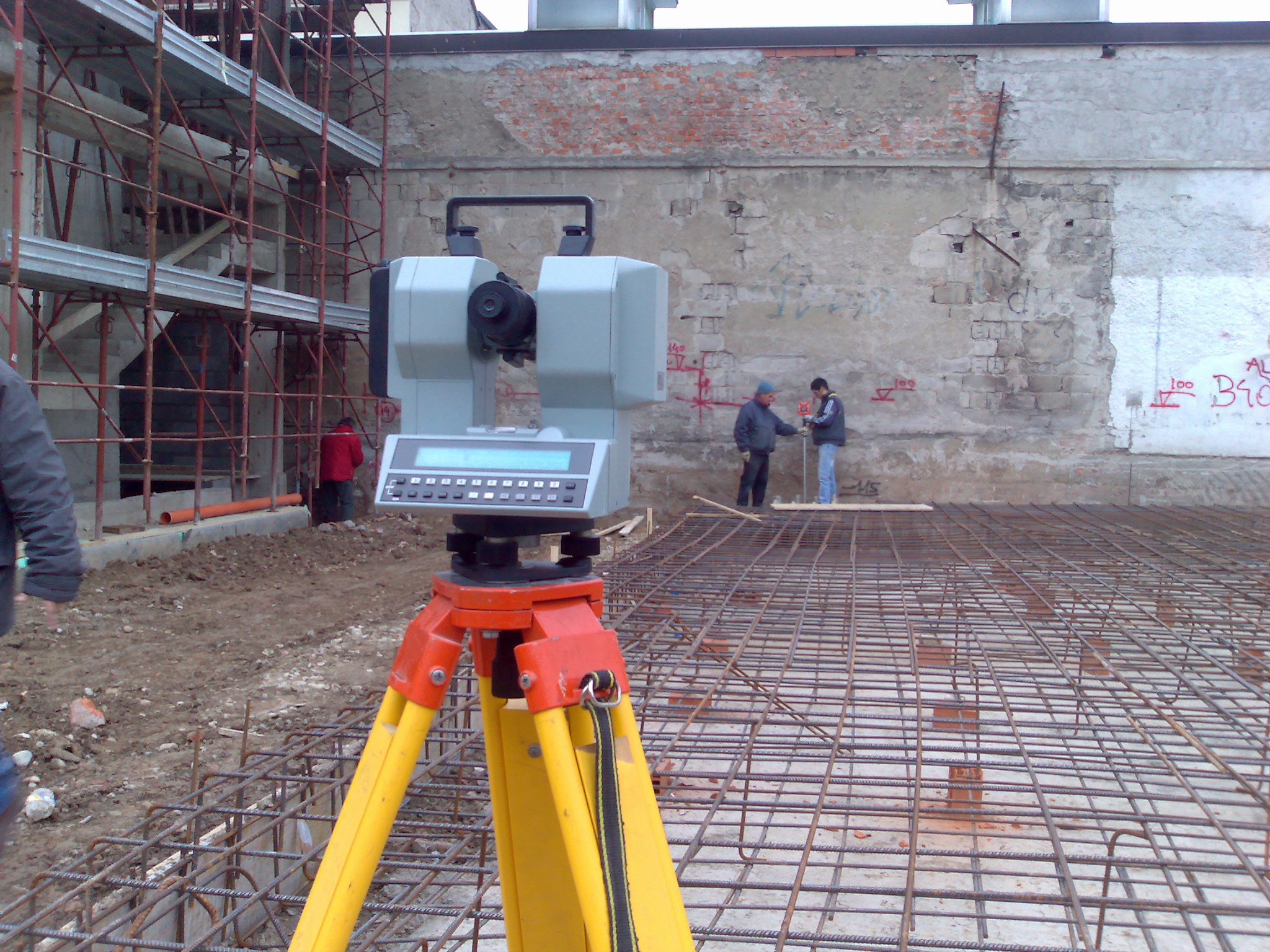

ricontrollate le quote di livello e di distanza tra i tirafondi per i
pilastri della copertura del cortile. Un lavoro di vera precisione: +/-
1cm su 30m! Foto. |
Gennaio
2007 |
|

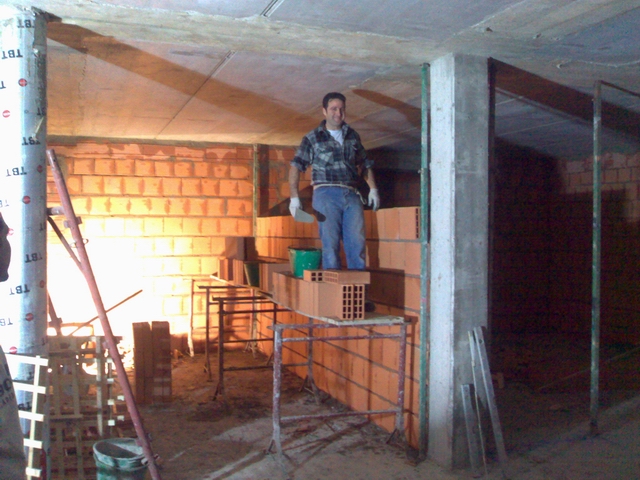

Gio 25 |

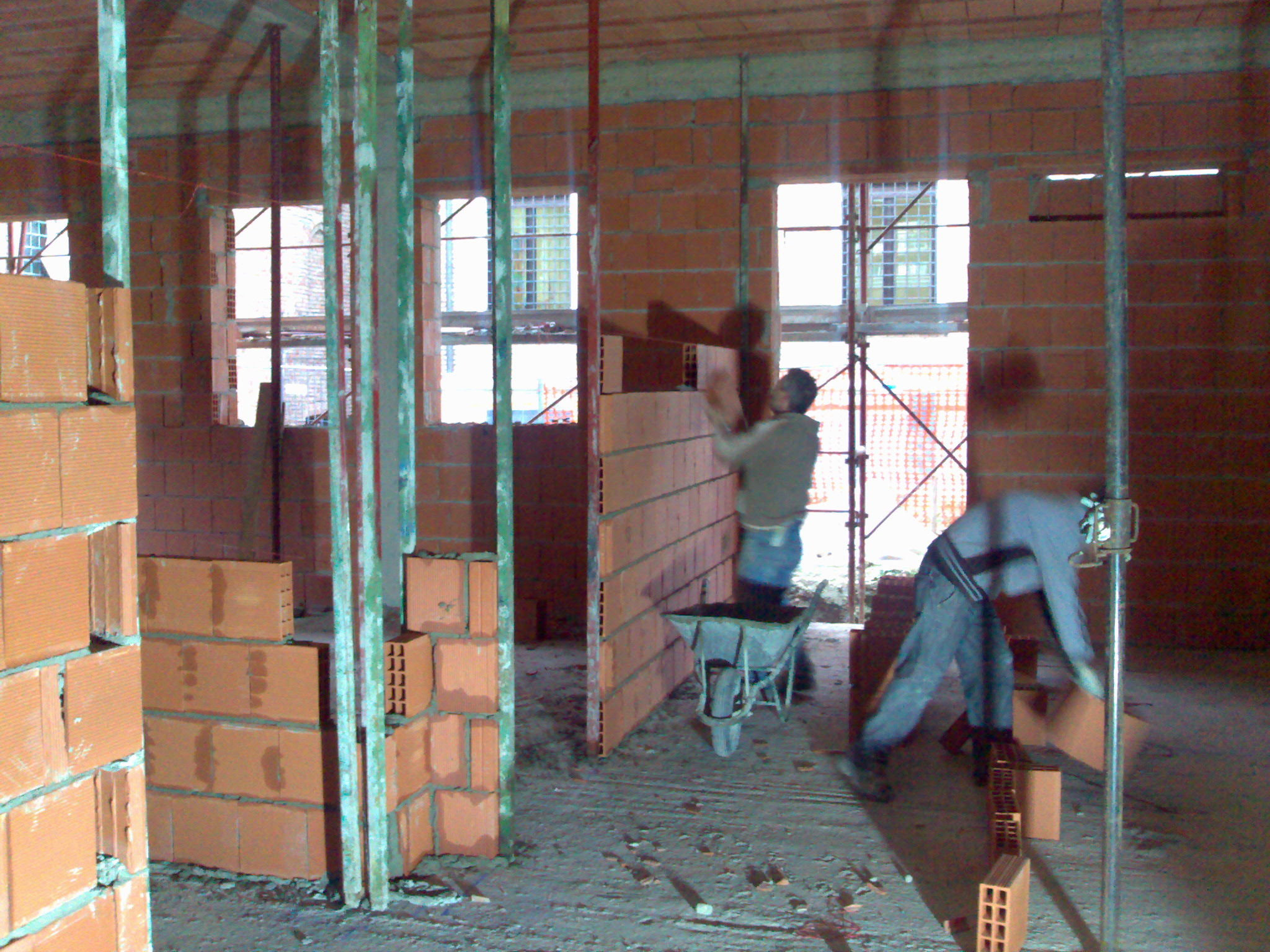

Si cominciano i muri perimetrali
del piano terreno |
Mer 24 |
Terminati muri nell'interrato. |
Mar 23 |
Pioggia battente. Si sospende la
posa dei ferri della platea, ma si continua a lavorare alacremente con i
laterizi dell'interrato. Foto. |
Lun 22 |
La platea procede velocemente
mostrando la sua possente struttura di ferro a gabbia per sostenere tutta
la copertura di 30x16 m |
Ven 19 |
Continuano ad arrivare mattoni e
laterizi. Si scava attorno alla platea per permettere un lavoro più
agevole |
Gio 18 |
Il lavoro di Giordano e della
sua squadra di carpentieri è terminato. L'ultima soletta è gettata. Ci
sentiamo di ringraziarlo per la sua professionalità ed anche per la sua
simpatia. Foto.
Si comincia la posa dei ferri della grande gabbia della platea |
Mer 17 |
Si lascia riposare il magrone
intanto sotto si continua la tracciatura dei muri |
Mar 16 |
Si posano i primi laterizi
dell'interraro |
Lun 15 |
Si getta un sottofondo in
magrone per poter lavorare alla armatura della platea |
Ven 12 |
Si portano i laterizi per
cominciare i muri interni. Si continua lo scavo per la formazione della
platea del campo di basket. Una bella foto
della costruzione vista dal futuro campo di basket. |

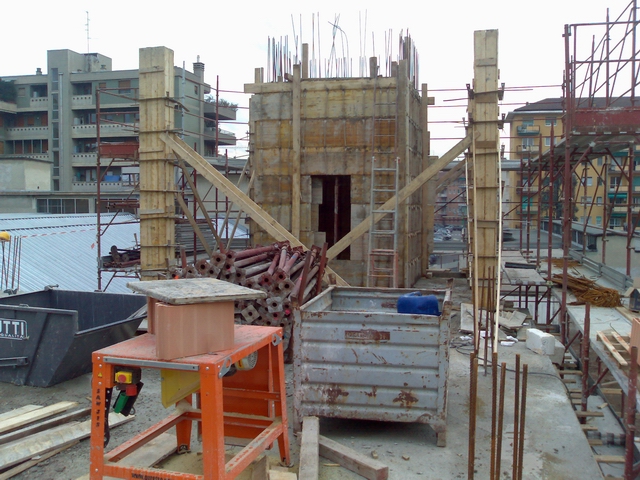

Gio 11 |
Si gettano i pilastri e il vano

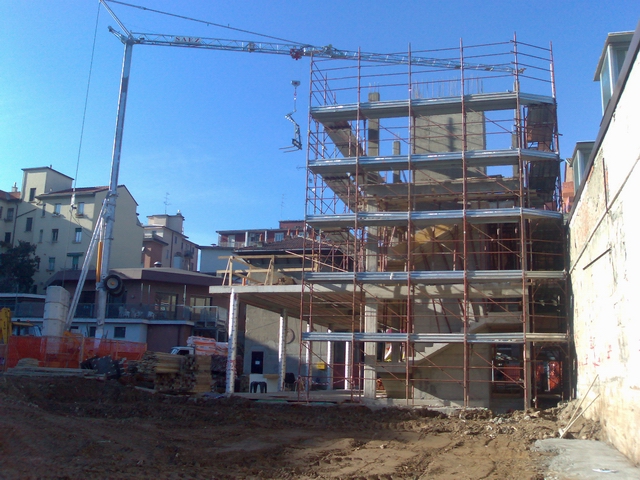

corsa ascensore dell'ultimo piano, quello della terrazza. Foto. |
Mer 10 |
Si continua a scavare la platea
del campo di basket ed intanto si armano i pilastri del vano scale
dell'ultimo piano |
Mar 9 |
Si tolgono i puntelli del piano
interrato. Si tolgono i casseri della gettata. |
Lun 8 |
Si mettono le bandiere! |
Ven 5 |
Si ultimano le armature del
terrazzo. Purtroppo vengono tagliate le chiamate dei pilastri centrali:
questo creerà problemi il giorno che si deciderà di elevare di un piano
(come previsto dai calcoli strutturali)! Si fa la gettata del terrazzo. Foto. |
Gio 4 |
Si continua con la formazione
del terrazzo. |
Mer 3 |
Si continua con la formazione
del terrazzo. |
Mar 2 |
Riapertura cantiere. Si comincia
a preparare per la formazione del terrazzo. |
2007 |
Dicembre 2006 |
|
Ven 22 |
Finalmente si può disarmare e
cominciare la soletta. Si spostano e alzano le impalcature di protezione.
Ormai però il sogno di avere il getto prima di Natale svanisce. Pazienza
sarà per il prossimo anno. Foto.
La sera concludiamo con una cena tutti insieme e ci diamo appuntamento al
2 gennaio. |
Gio 21 |
Purtroppo nella notte ha gelato
e nel tentativo di togliere i casseri ci si rende conto che il getto non
è pronto; così si deve aspettare. Ci orienta a preparare tutto senza
poter veramente procedere. Foto. |
Mer 20 |
Si piombano i pilastri e si
"incravattano". Si termina l'armatura del vano ascensore e della

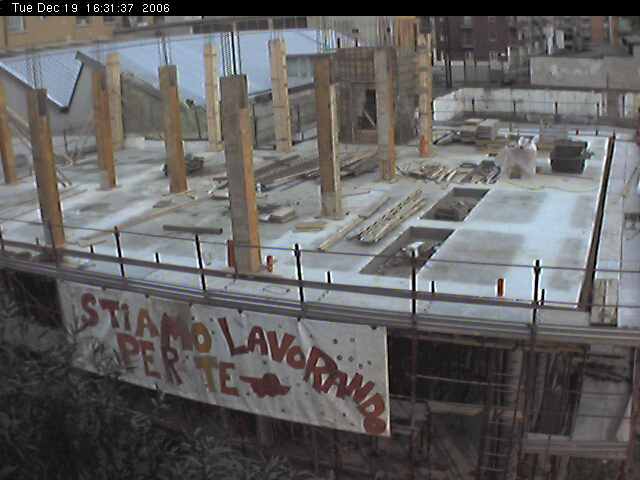

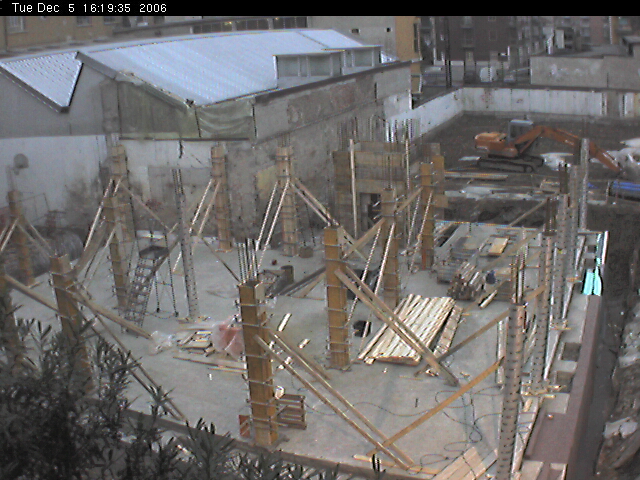

scala. Si gettano pilastri, scala e vano corsa ascensore. Foto. |
Mar 19 |
Si tolgono i casseri della
soletta. Si posizionano i ferri dei pilastri del primo piano. Si mette la
carpenteria del vano ascensore e i ferri. Foto. |
Lun 18 |
Pioggia battente |
Sab 16 |

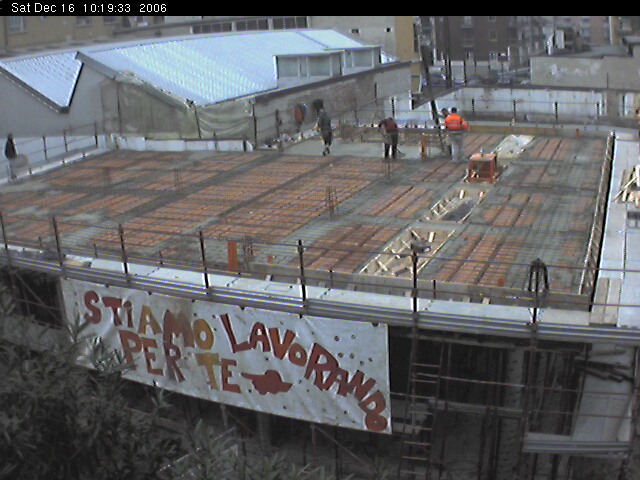

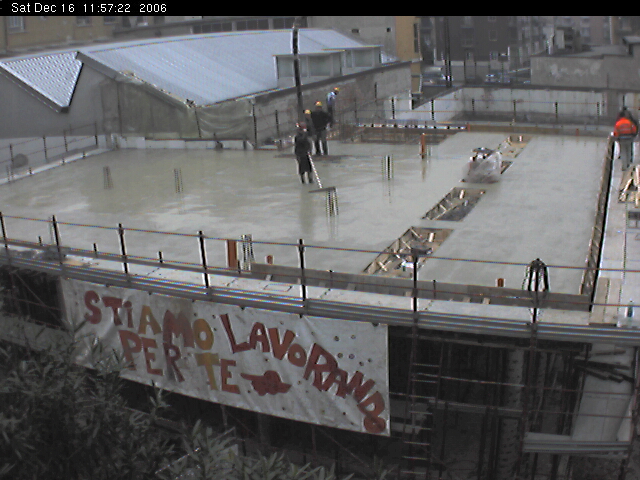

Finalmente il getto della soletta del primo
piano. Foto.
Foto.
Foto. |
Ven 15 |
Viene completata la posa delle
"pignatte", quindi dei ferri e per finire le reti. Tutto
è pronto per gettare domani. Foto.
Foto. |

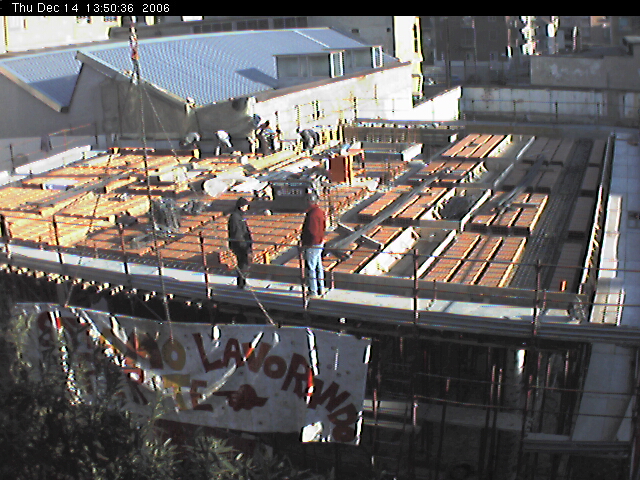

Gio 14 |

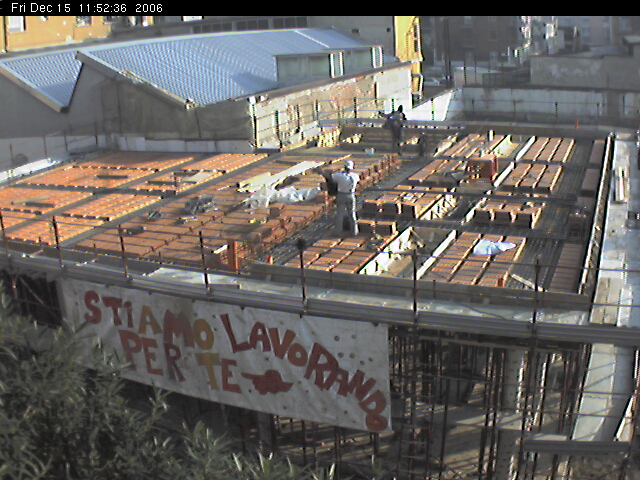

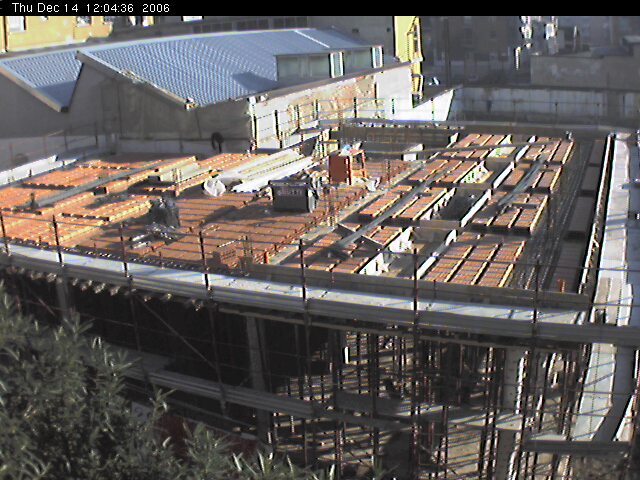

Si posano le "pignatte" e si comincia
posizionare il ferro delle travi con le relative legature. Si completano i
casseri della scala. Si completa il ponteggio di protezione. Foto.

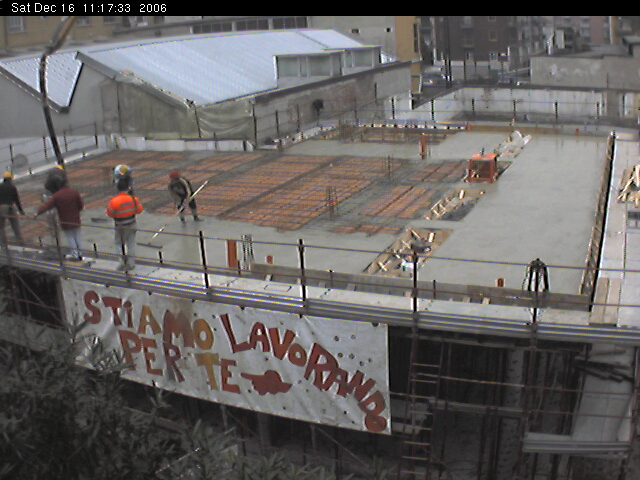

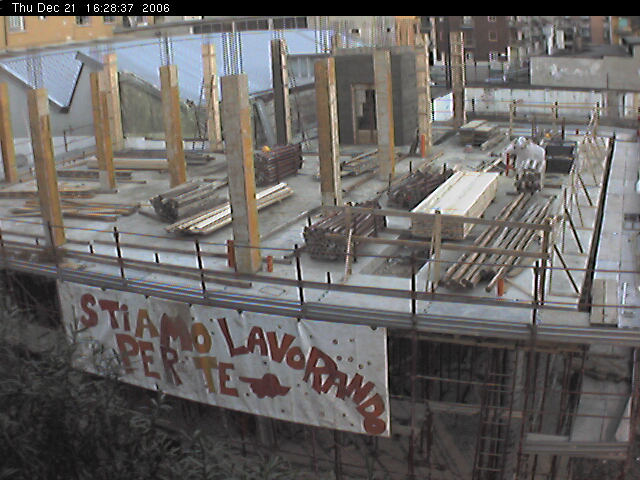

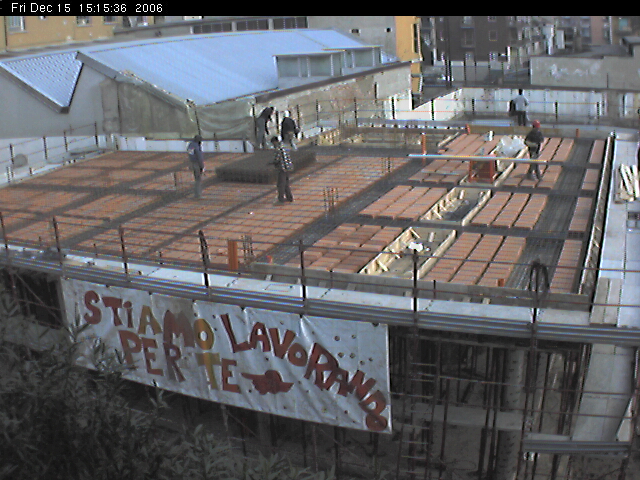

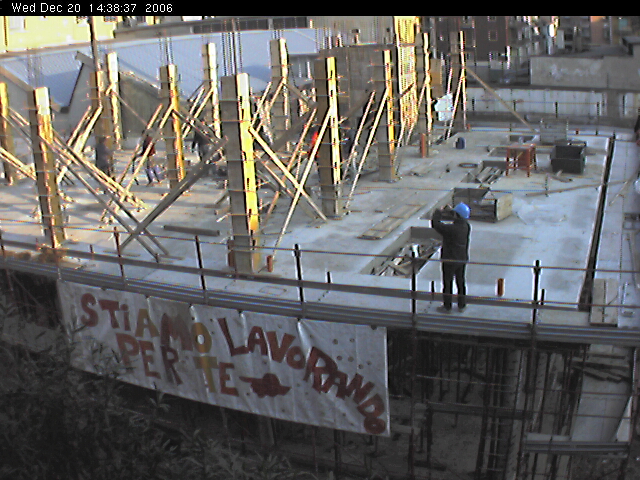

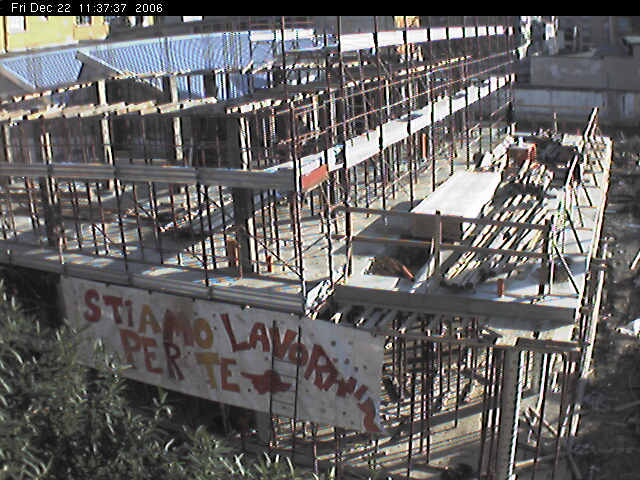

In più gli operai ci fanno un gradito regalo: posizionano il famoso
striscione dipinto dai ragazzi per la festa dell'Oratorio del 2005

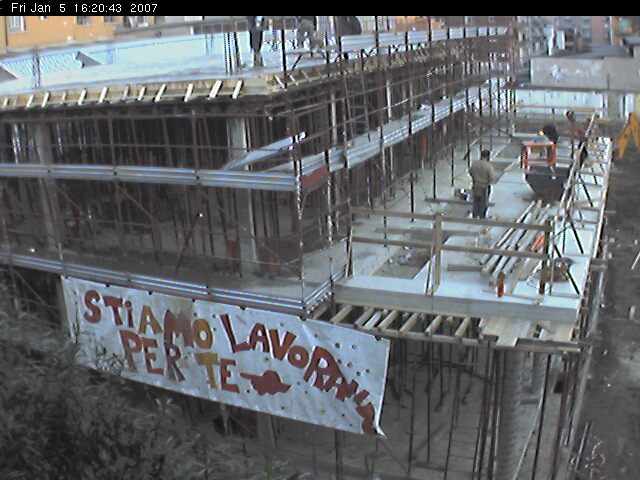

"Stiamo lavorando per te": Foto. |

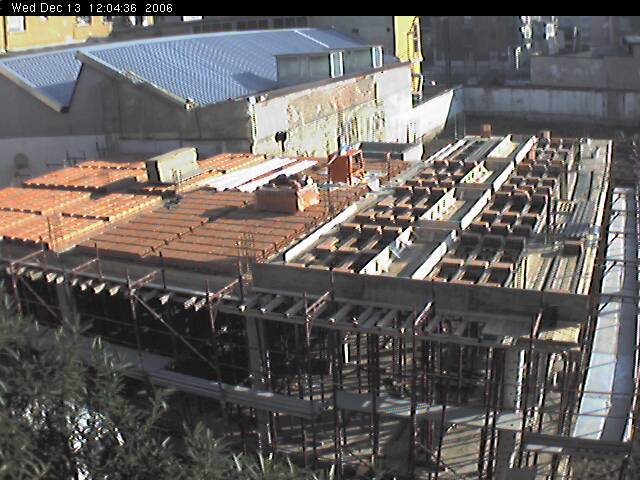

Mer 13 |
Si continua la posa delle pignatte. Si fanno i
casseri per i lucernari. Foto. |
Mar 12 |
Il sole favorisce il proseguire dei lavori con
decisione. Foto. |
Lun 11 |
Si continua alacremente alla posa dei casseri.
Un piccolo intoppo con l'escavatrice che sulla terra smossa si infossa è prontamente risolto. |
Sab 9 |
Qualche lavoretto di sistemazione del
terrapieno per favorire la posa della guaina protettiva |
Ven 8 |
Festa. S. Maria Immacolata. |
Gio 7 |
s. Ambrogio. Sotto la protezione del patrono
diocesano, si smontano le casseforma e si prepara per la soletta del primo
piano. |
Mer 6 |

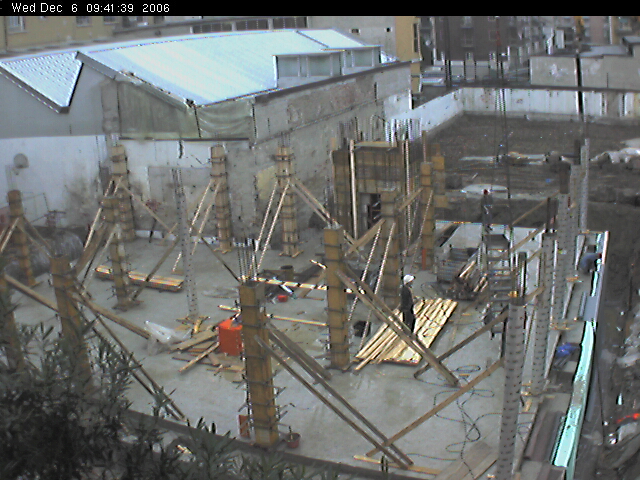

Si gettano i pilastri del piano terra e le
pareti del vano corsa ascensore. Foto. |
Mar 5 |
Si preparano le casseforma per le pareti della
vano corsa ascensore e si posa la guaina protettiva sulle pareti contro il
terrapieno. Foto. |

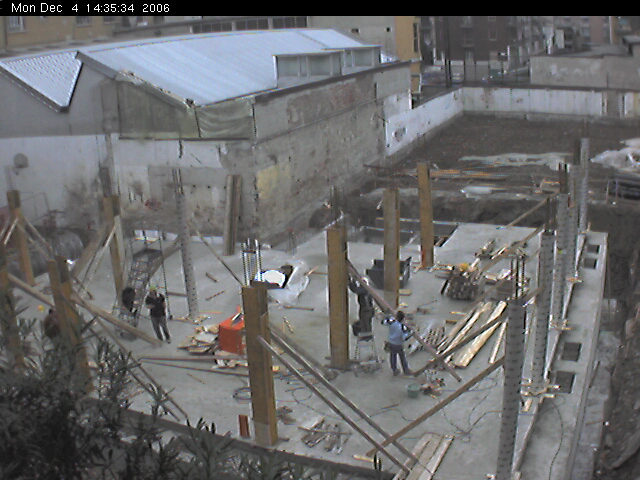

Lun 4 |
Si posizionano le casseforma per il getto dei
pilastri del piano terreno. Foto. |
Sab 2 |

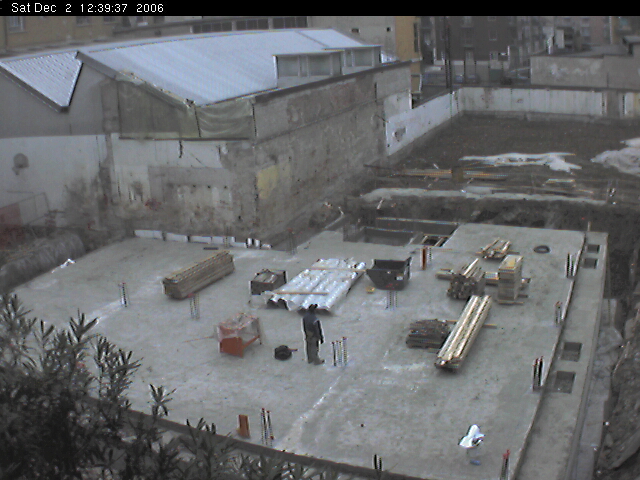

Si disarma e si prepara il cantiere per il
lavoro di settimana prossima. Foto. |
Ven 1 |

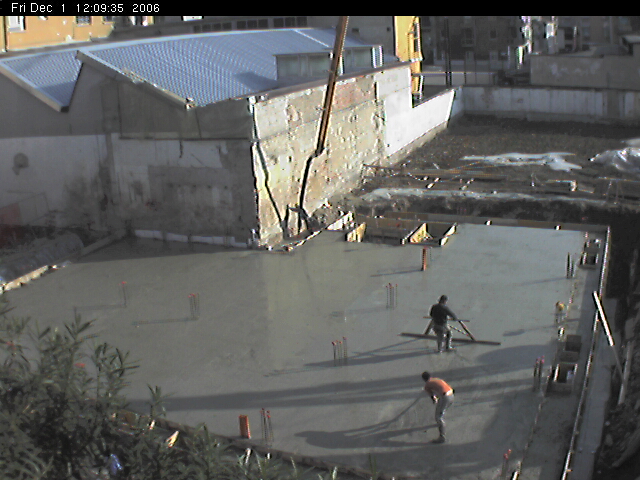

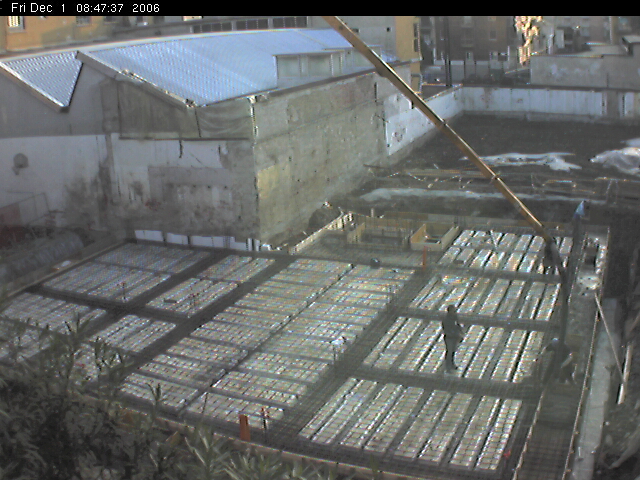

Il getto della soletta del piano terra è
davvero un momento emozionante. Foto.
Foto.
Foto. |
Novembre 2006 |
|

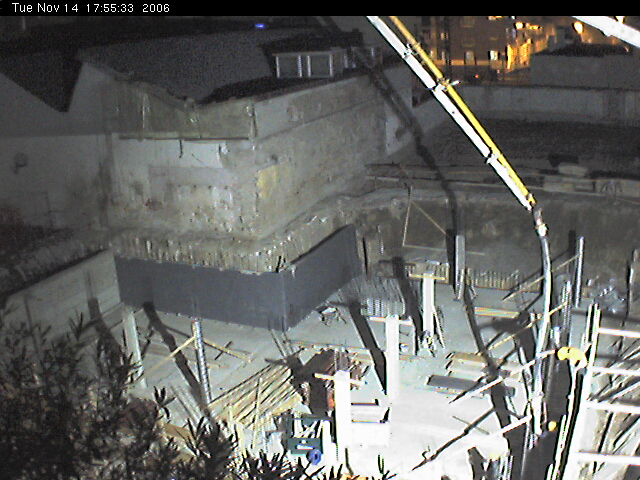

Gio 30 |

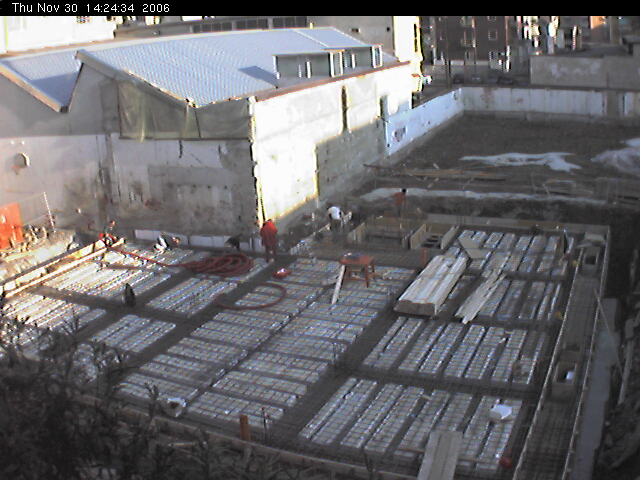

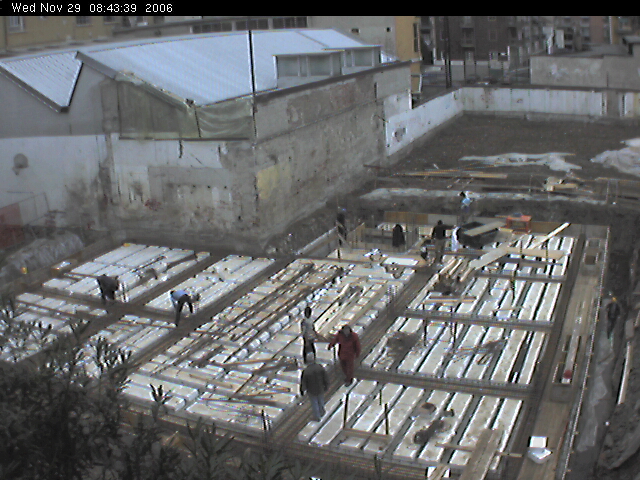

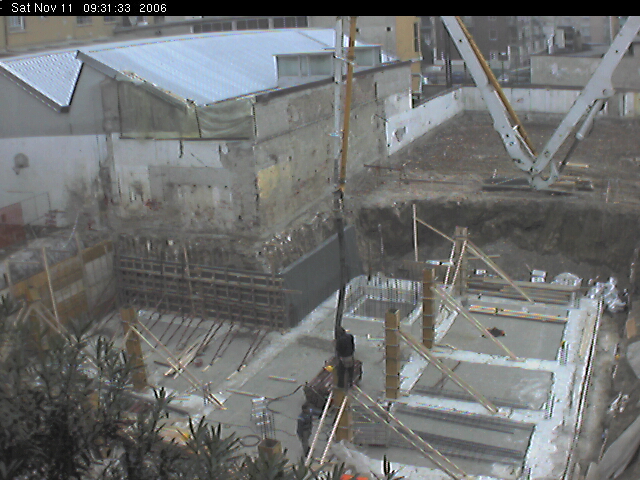

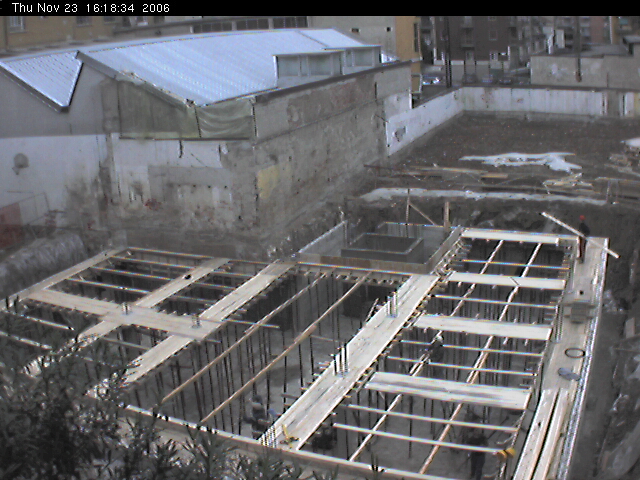

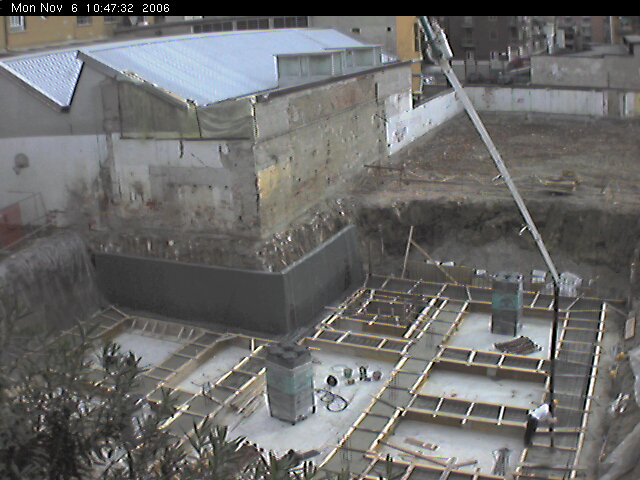

Vengono posate le reti per la soletta. Foto. |
Mer 29 |

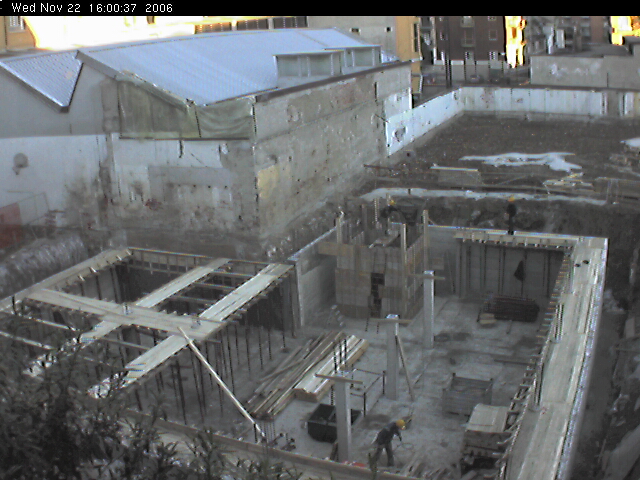

Ultimazione delle travi. Foto. |
Mar 28 |
Si posano i ferri delle travi della soletta del
piano terreno |
Lun 27 |
Si procede con la preparazione dei casseri per
i getti della soletta del piano terreno |

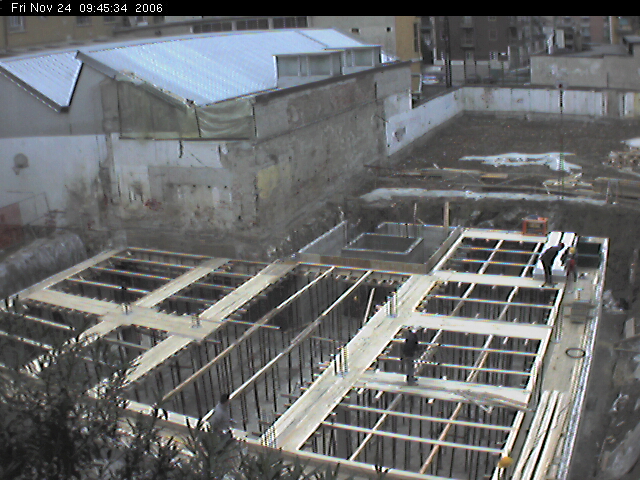

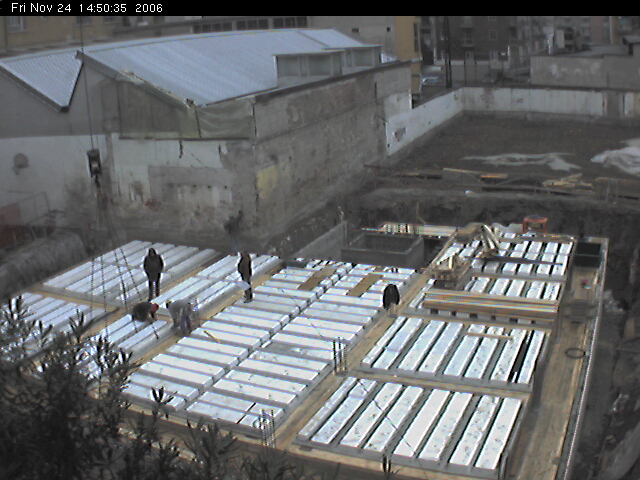

Ven 24 |
Incredibile! in un solo giorno vengono posate
tutte le solette prefabbricate con una grande auto gru...
una velocità sorprendente! Ore
9:00. Ore
11:00. Ore
15:00. |
Gio 23 |

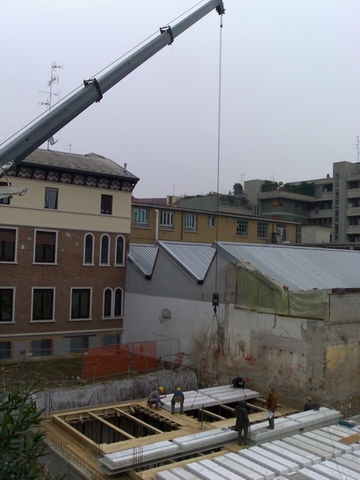

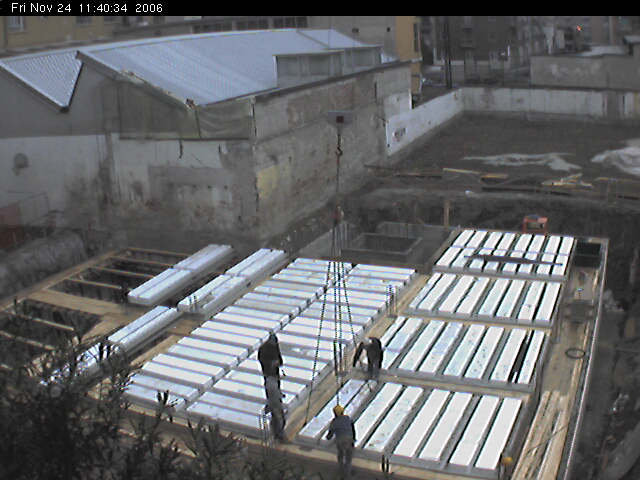

Arrivano le solette prefabbricate. Foto. |
Mer 22 |
Si gettano le pareti del vano ascensore del
piano interrato. Foto. |
Mar 21 |

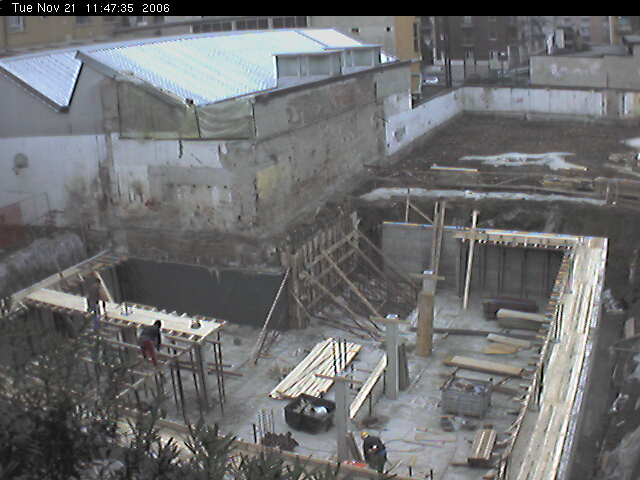

Si getta ancora la parete paratia verso la
fabbrica, si continua nel montaggio dei casseri per la soletta del piano
terra. Foto. |

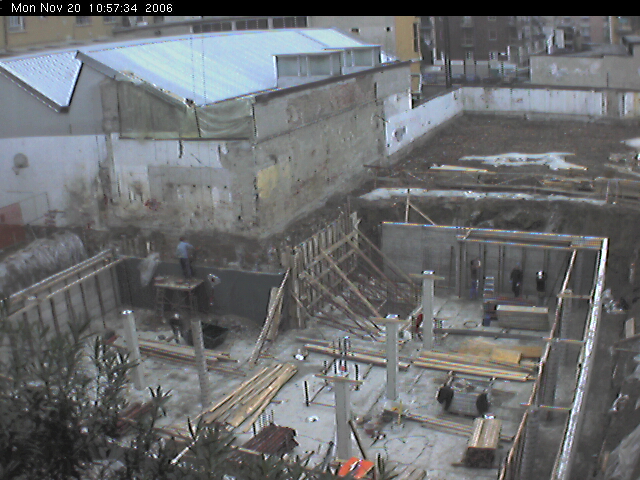

Lun 20 |
Si comincia a posare i casseri per le gettate
del piano terra. Foto. |

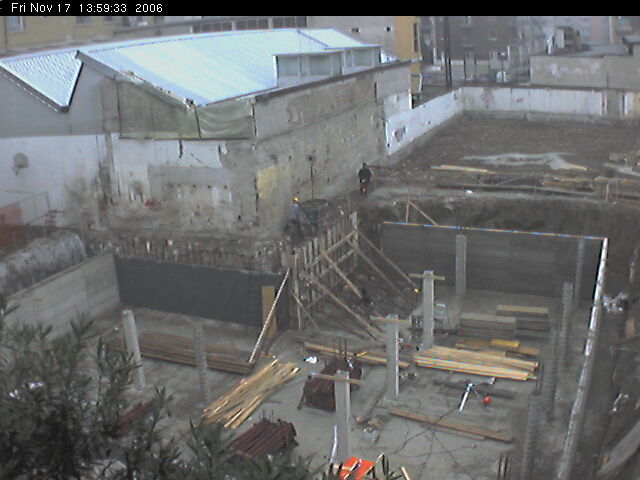

Ven 17 |
Si disarma l'ultimo lato del muro e si
preparano i casseri per il muro di confine con la fabbrica ed il relativo
pilastro e poi si getta. Foto. |
Gio 16 |
Con la gettata di oggi si completa il muro di
contenimento. |
Mer 15 |
Si smontano i casseri e si prosegue nel
montaggio degli altri casseri per proseguire il muro di contenimento. |
Mar 14 |
A causa di un autista che ha sbagliato mestiere
si gettano i pilastri a sezione circolare e l'altra parte del muro di

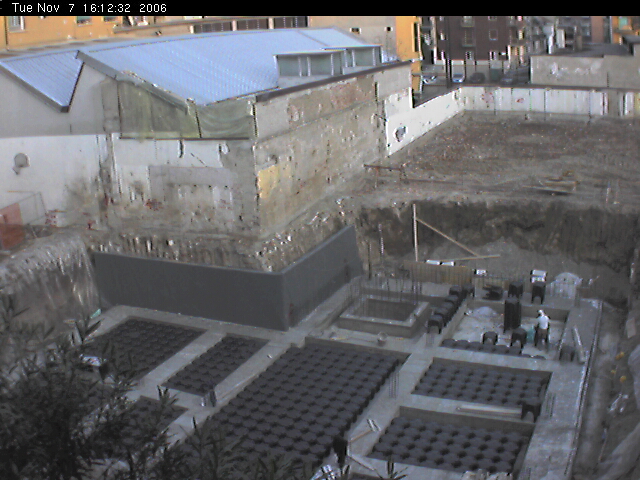

contenimento alla luce delle fotoelettriche. Foto. |
Lun 13 |
Si smontano i casseri e si prosegue nel
montaggio degli altri casseri per proseguire il muro di contenimento. |
Sab 11 |
Anche oggi si lavora. E vengono gettati i muri
di contenimento e i pilastri. Foto. |
Ven 10 |
Vengono eretti tutti i casserei per tutti i
pilastri. Foto. |
Gio 9 |

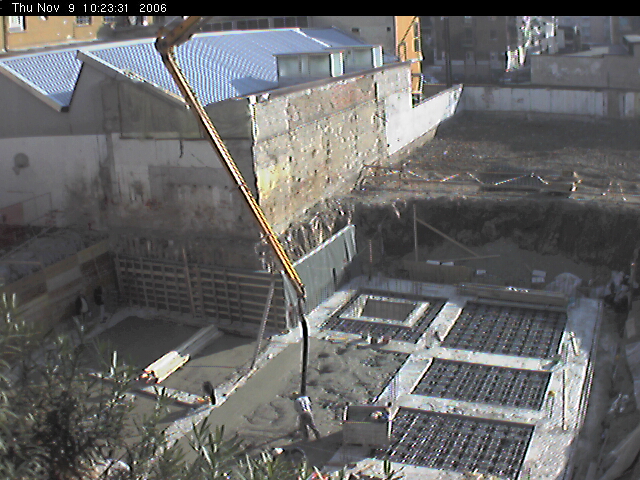

Mentre si continua con i casseri si getta sugli
igloo e sulle reti per completare la soletta dell'interrato. Foto. |

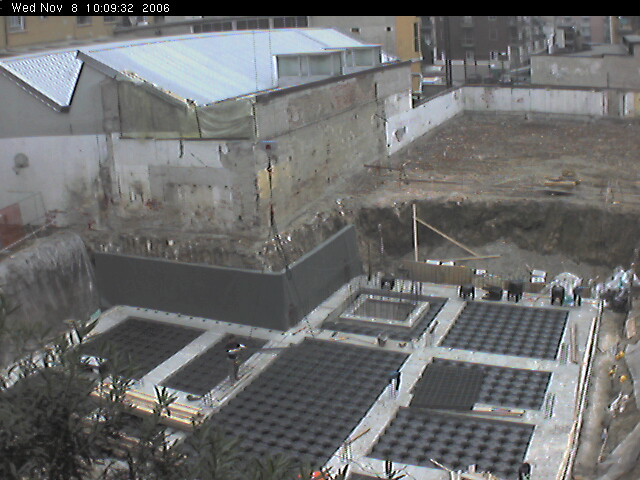

Mer 8 |
Sopra gli igloo vengono posate delle reti a
maglia larga. Foto.
Si cominciano i casseri per i muri di contenimento e i pilastri. |
Mar 7 |
Vengono smontati i casseri e posati gli igloo
per ottenere il vespaio. Foto. |
Lun 6 |

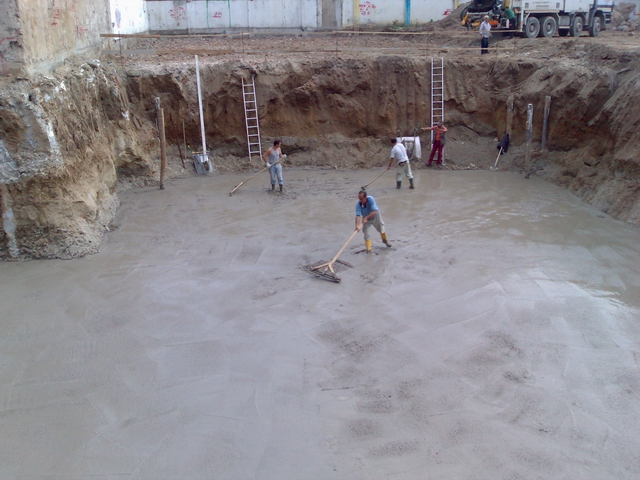

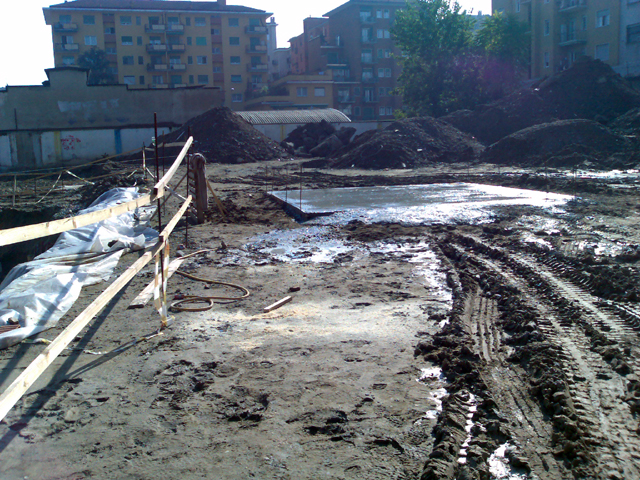

Ecco la prima gettata delle fondazioni. Foto. |
Sab 4 |
Non si lavora, ma facendo un giro per il
cantiere ci si accorge subito che tutto è pronto per gettare. Foto.
Molto interessante la colonna dell'ascensore e quindi il vano scale: Foto. |
Ven 3 |
Si posano le chiamate per le pareti di
contenimento e per i pilastri |
Gio 2 |
Si termina la posa del ferro e si ultimano i
casseri per il getto |
Mer 1 |
Festa di tutti i santi, non si lavora. |
Ottobre 2006 |
|
Mar 31 |
Si continua la posa del ferro per le armature
delle gettate di fondazione (foto)

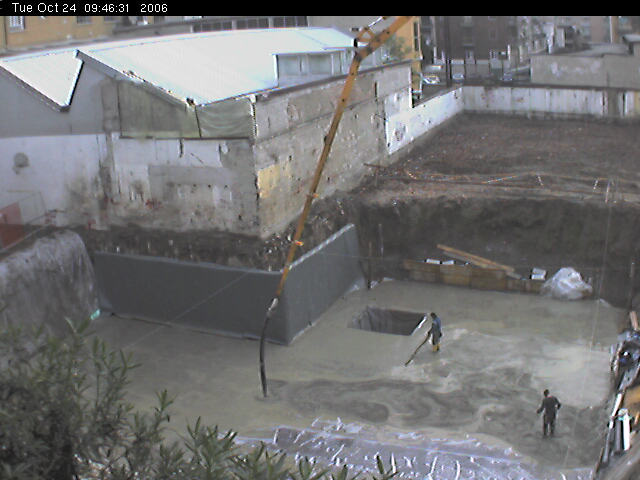

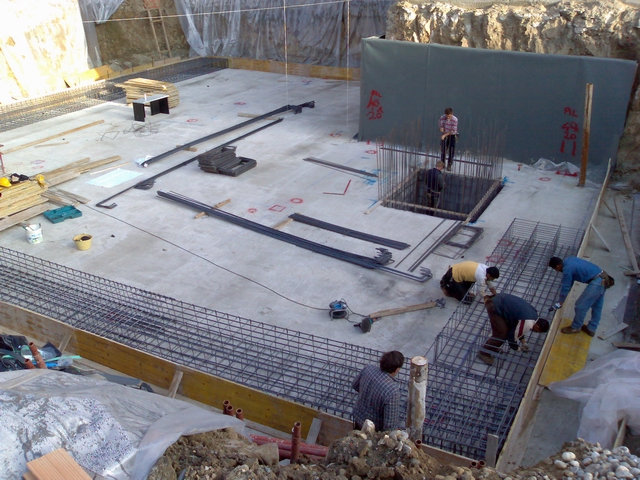

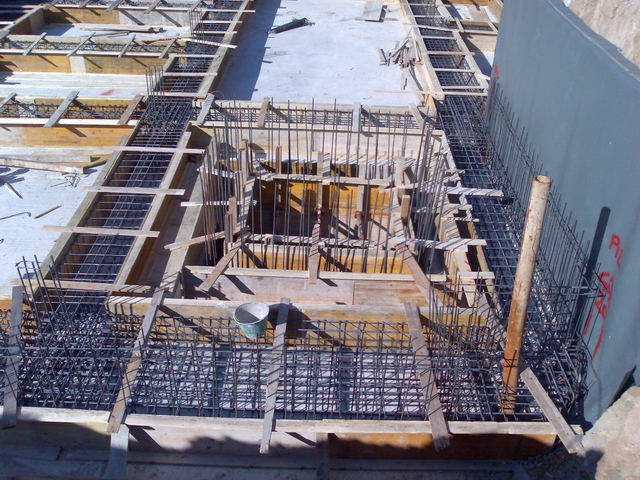

e si getta la buca dell'ascensore: foto. |
Lun 30 |

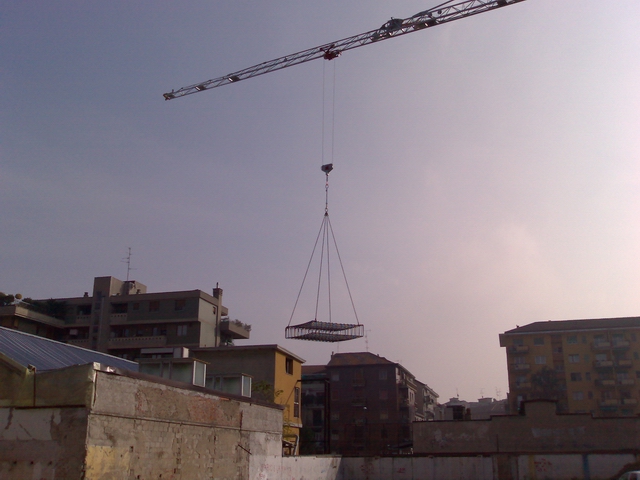

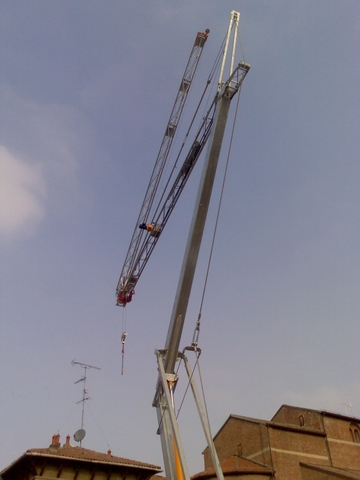

Finalmente le gru! Spettacolare... foto.
Appena funzionante la gru si monta e si posa il ferro per le gettate di
fondazione: foto
e foto. |
Ven 27 |
Viene costruito un basamento in cemento armato
per il posizionamento della gru. Foto. |
Gio 26 |
Si termina di tracciare le quote a terra per le

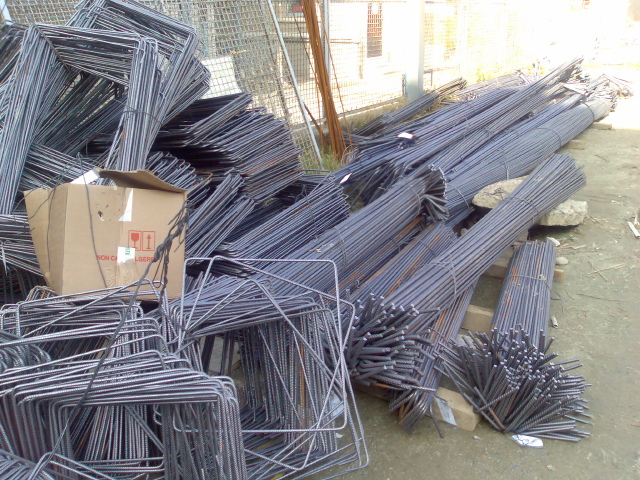

gettate e viene portato tutto il ferro per i cementi armati. Foto. |
Mer 25 |
Si tracciano le quote per cominciare le
gettate. Foto. |
Mar 24 |
Viene fatta la seconda gettata di magrone sulla
guaina. Foto. |

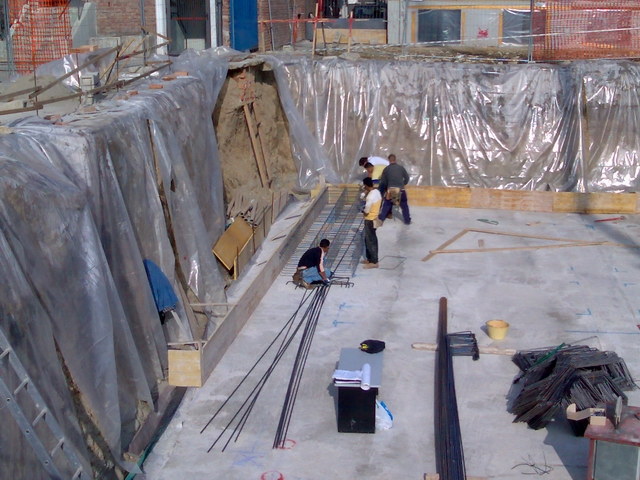

Lun 23 |
Piove. |
Sab 21 |
Sotto la pioggia battente si continua il lavoro
di impermeabilizzazione. Foto |
Mer 18 |

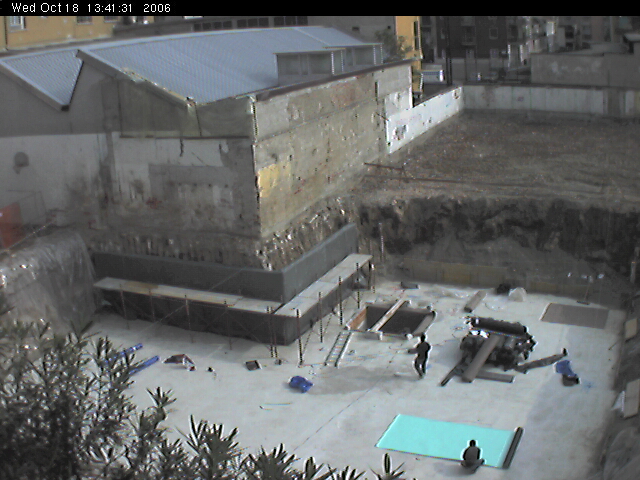

Impermeabilizzazione della buca dell'ascensore.
Foto |

Mar 17 |

Si comincia a stendere la guaina isolante. Foto |
Lun 16 |
Niente. |

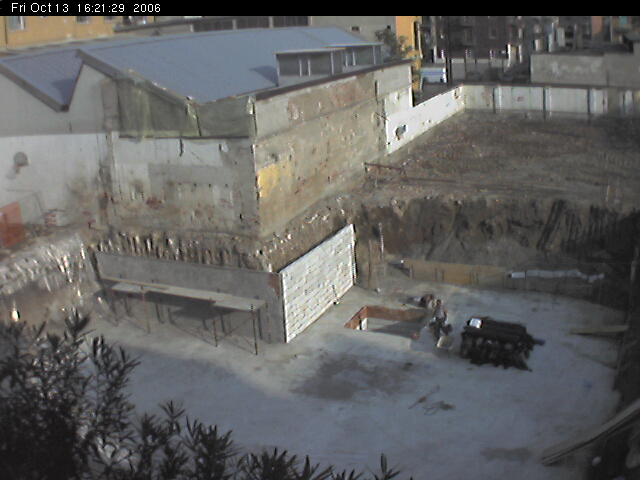

Ven 13 |
Viene ultimata la buca dell'ascensore. Foto |
Settembre 2006 |
|
30 |
Si costruisce un muro di isolamento sul quale andrà stesa
una guaina isolante per impedire infiltrazioni e umidità. Foto. |
29 |
Il vero problema è fare entrare l'autopompa per le gettate.
Foto.

Superato questo ostacolo (grazie ad un grande autista!), si getta il
magrone o sottofondo: uno strato di cemento su cui poi lavorare. Foto.
Foto. |
28 |

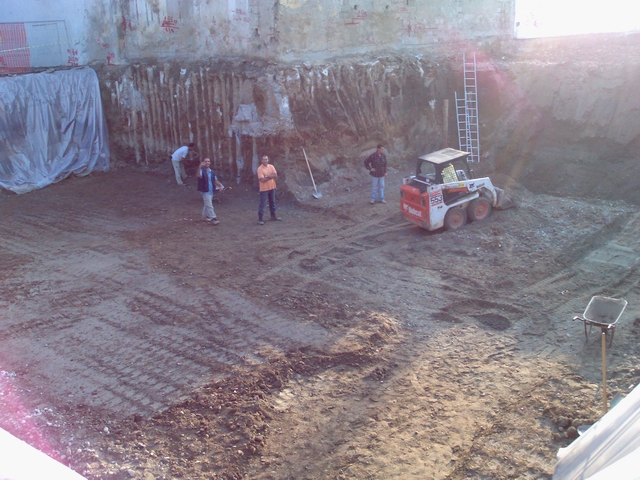

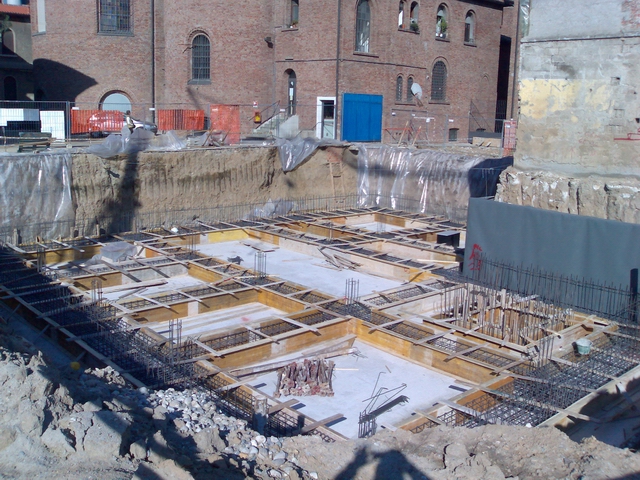

Lo scavo è completato. Foto. |
26 |

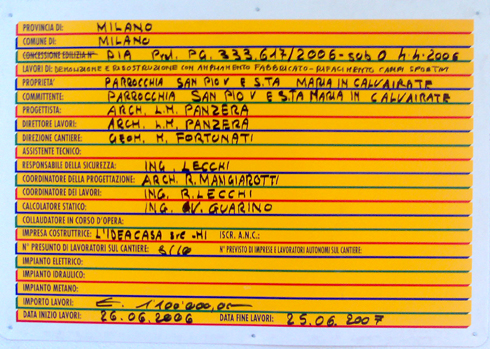

Viene apposto il pannello di cantiere. Foto. |
Agosto 2006 |
|
Mar 1 |

Si cominciano le trivellazioni per la posa dei
micropali. Foto |
Luglio 2006 |
|
|
Per tutto il mese di luglio il cantiere è fermo. |
Giugno 2006 |
|
26
|

Sentimenti misti di tristezza e di entusiasmo accompagnano
la effettiva demolizione delle palazzine! Vedi il video. |
11
|
A titolo inaugurativo viene demolita una prima parte della
vecchia palazzina.
Vedi il video. |
9
|
Vengono tolte le tegole dalla sede (ormai ex) di reparto per
permettere alla ruspa di fare il suo dovere di demolizione nella prossima
domenica. Vedi foto. |
8
|
Dopo tanta attesa, finalmente un'immagine molto
confortante:
foto.
Nella settimana santa del 2005 (!!!),
gli adolescenti fecero una prima opera di
sgombero
perché sembrava che il cantiere fosse imminente.
Si veda la data
sul muro!
Opera del mitico Davide (alias Bombo) fu la frase:
"Per noi è Pasqa
(senza u perchè era rimasta nella bomboletta spray)
per te è la fine. Crepa!"
Riferito evidentemente alla palazzina
per
le numerose e vistose crepe.
Oggi sotto questa storica data
ecco
finalmente i cartelli del cantiere! |
7
|
Eliminazione delle parti in ferro e alluminio per
smaltimento differenziato delle macerie. |
6
|

Scavo per isolamento linee del gas.
Vedi foto. |
2
|

Il giorno dello sgombero.
Vedi foto.
Vedi il filmato. |
1
|
Firma dei contratti.
Vedi foto.
Intanto si provvede all'isolamento delle linee elettriche. |
