Cap. D01 - Il restauro dell'antica chiesa di S. Reparata - Pag. D01.03
Gli argomenti trattati sono stati inseriti da Ing. Arch. Michele Cuzzoni nel 2003 - © Copyright 2001-2025- e sono desunti dalla documentazione indicata in Bibliografia a fondo pagina
Cronologia dei Lavori di restauro: (19 maggio - 7 giugno 2003) - Estratto dal Giornale di Cantiere -
|
Settimana 19 - 23 Maggio 2003 Navata Centrale |
||
|
Si tolgono
definitivamente i ponteggi, permanendo quello provvisorio di sistemazione
degli affreschi laterali.
L'effetto alla luce serale risulta di notevole effetto scenico. Il Maestro Decoratore Mauro Tarantola ha molto efficacemente ripulito gli affreschi superstiti laterali, eseguendo il lavoro con tinte naturali nei colori "di terra" e ripristinando eventuali sbiaditure con pulizia tramite spugne di tipo "wishard".
|
||
![]() |
![]() |
![]() |
|

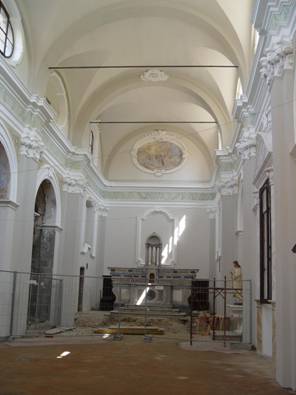

Navata centrale, vista d'insieme |
Intervento di ritocco agli affreschi |
Effetto finale |
|
Contemporaneamente il Capomastro, sig. Alessandro Curti

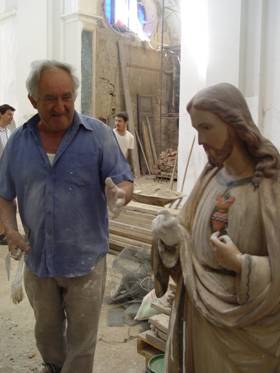

ha anche realizzato la mano mancante alla statua in gesso del Sacro Cuore.
|
||
|
|
|
|
|
Preparazione della mano |
La mano completata e collocata |
Vista ravvicinata |
|
L'altare laterale superstite della Madonna del Rosario
viene ristrutturato e riportato all'antico splendore. Anche il coro viene
lavato e ripulito.
|
||
|
|
![]() |
![]() |
|
L'altare originario in sistemazione |
Intervento di ridecorazione |
Effetto finale |
![]() |
![]() |
![]() |
|
Stesura cemento colorato provvisorio |
Pulizia del pavimento |
Il Confessionale Maggiore lucidato |
|
Settimana 16 - 30 Maggio 2003 - Navata Centrale |
||
|
Le porzioni mancanti di pavimento vengono
provvisoriamente sistemate con piccolo getto di cemento colorato e puliti da
diversi volontari.
Le poche suppellettili superstiti (confessionali) vengono lavati, puliti e lucidati. Egualmente le antiche lapidi della chiesa vengono spolverate e lucidate.
|
||
![]() |
![]() |
![]() |
|
Ritocchi alla facciata |
La facciata completata |
Interno |
|
Settimana 2 - 7 Giugno 2003 - Esterno |
||
| Si ultimano le sistemazioni alla facciata perché sia pronta per il giorno della festa (8 e 9 giugno 2003). L'effetto finale é molto fine. | ||
|
Settimana 8-9 Giugno 2003 - Interno ed Esterno |
||
|
Si presentano alcune immagini dell'insieme dei lavori
fin qui realizzato e sospeso per mancanza di fondi il 7 giugno 2003.
|
||
![]() |
![]() |
![]() |
|
Nicchia Madonna del Rosario |
Dettaglio volta |
Vista verso l'ingresso |
